在潔凈室建設過程中,通風系統作為關鍵支撐環節,其施工質量問題頻發,這既限制潔凈度達標,又嚴重影響企業投產進度和產品良率,而且隨著潔凈等級越來越嚴格,系統運行負荷不斷增加,通風系統的密封缺陷、設備偏移、保溫失效等問題已從個別故障變成行業普遍難題,急需系統性技術總結和質量應對措施。
1 項目施工技術要點
總潔凈室面積約3245m2,含百級潔凈室200m2、千級潔凈室3045m2。通風系統涵蓋排煙風機、FFU 機組、設備搬運定位安裝及調試試運行,重點包括通風管道工程與配套設備安裝。具體內容為排煙風機及設備配管工程,排煙風口、風閥及保溫材料采購安裝,管道穿墻預留孔放樣與填塞,以及管道系統測試。
1.1 風管制作與安裝技術
風管制作把生產線和手工工藝相結合,長直管段由數控離合角咬口生產線成型以確保尺寸精確、咬口嚴密,異形管件與局部修補靠手工咬口且重點管控單平咬口用在板材拼接、聯合角咬口用于四角閉合來提高整體剛度。高寬比超1:4 的風管,彎管或中央位置要增設導流片或隔板以免氣流紊亂。制作時班組需要逐片檢查板料對角線誤差,板料偏差超3mm 就得返工以保證組裝后的風管方正。

法蘭連接運用翻邊鉚接技術且翻邊尺寸被嚴格控制為69mm 以防螺孔被遮擋,安裝時用角尺校準風管和法蘭的垂直度并在翻邊四角涂抹密封膠填補開裂之處使漏風點不復存在,法蘭墊料選取橡膠板且安裝前沖孔定位以保證墊片居中不偏移,風管吊裝前在地面預拼并清潔內壁后整體吊裝,支吊架間距不超2m 且用膨脹螺栓固定后采用機械開孔并禁止使用氣割。
1. 2 潔凈空調風管專項

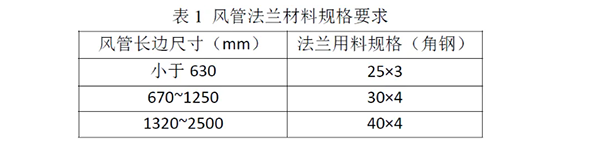

潔凈空調風管得在獨立封閉車間里制作,地面鋪橡膠墊層以防鍍鋅板被劃傷,該區域每日濕式清掃且限制非作業人員進出以免有揚塵污染。風管成型前用數控生產線加工以減少手工操作造成的鋅層破損,拼接后馬上用蘸酒精的無塵布擦拭內壁除掉油污和浮塵,兩端用透明塑料布密封起來防塵。法蘭用鍍鋅角鋼做且其規格和風管長邊尺寸相匹配,長邊不超過630 毫米的用25×3 角鋼,630 到1250 毫米之間的用30×4角鋼,1250 到2500 毫米之間的用40×4 角鋼以提高連接強度和防腐性能。
1.3 風管部件安裝技術

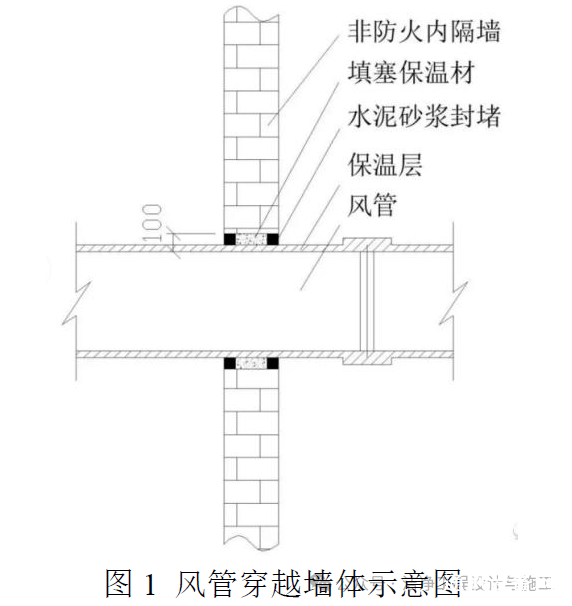

在風口安裝之前,要依據裝修圖紙進行放線定位,同一房間內成排風口的中心線需用激光水平儀校準且其水平度偏差不超過3‰、垂直度偏差不超過2‰,風管穿越墻體的方式如圖1 所示,風口邊框需和吊頂嚴密貼合并用自攻螺釘或者鉚接來固定且接縫處填充密封膠以防止漏風,散流器安裝的時候要和龍骨同步并預留調節的余量以保證風口葉片對稱、間距均勻,之后抽查風口表面平整度與可調性防止出現變形或者卡阻的現象,防火閥設置在風管穿越防火分區的地方且閥體單獨設置吊架并和風管法蘭的間距大于等于200mm 且動作溫度為70℃或者280℃的閥片要經過手動復位測試且合格,風機進出口用150mm 長的不燃柔性材料連接且里面襯著鋼絲骨架防止塌陷、外面纏著防火布增強密封性。

1.4 通風設備安裝技術
通風設備進場后要逐臺開箱檢驗,核對型號、功率參數是否與設計圖紙一致,檢查外殼有無變形且電機絕緣電阻需≥0.5MΩ、減振器規格要和設備荷載相匹配;用C25 混凝土澆筑基礎,地腳螺栓孔中心偏差≤2mm、表面平整度偏差≤3mm/m,二次灌漿前清理孔內雜質并涂上防銹油;風機安裝前用水平儀校準基礎水平度,減震器對稱布置且壓縮量偏差≤1mm 以確保運行時受力均衡。
風機吊裝時外殼由尼龍吊帶保護,設備重心上方為吊點位置且水平度校準偏差控制在≤0.5‰;百分表用于聯軸節安裝對中,其徑向位移不超0.05mm、角向偏差≤0.2‰且聯軸節與防護罩間隙≥10mm;試運轉前要將軸承箱潤滑油液位檢查到視窗1/2 處,點動測試轉向正確后空載運行4 個小時,重點監控減震器位移和螺栓緊固狀態,一旦發現異常立即停機調整。
2 潔凈室通風系統典型質量問題分析
2.1 潔凈空調風管系統質量隱患
潔凈空調系統精度要求嚴苛,但實踐中質量失控風險較多,首先防塵管理失效是最突出的問題,作業場地封閉不嚴格,非凈化區和潔凈區交叉作業時揚塵會侵入,且鍍鋅板切割后鐵屑不及時清理,風管內壁被直接污染;其次法蘭密封膠也存在問題,工人趕工期時在翻邊四角點狀涂膠而非連續填充,冷凝水滲入后膠體會收縮開裂,形成了隱蔽的漏風通道。最后高效過濾器安裝前置工序缺乏,部分項目在風管沒徹底清潔就強行安裝過濾器,濾網提前堵塞,換氣次數達不到標準。
2.2 通風設備安裝質量缺陷分析
通風設備是系統核心動力單元,要是其安裝質量有缺陷就會直接導致運行故障,設備基礎沉降偏差是典型問題之一,如混凝土基礎養護時間不夠就安裝設備,二次灌漿層就會空鼓開裂、風機底座水平度就會超差、聯軸節對中偏移能超過0.2‰,這就造成軸承異常磨損,并且減震器選型和安裝出錯,在一些項目里彈簧減震器和橡膠減震器被混用,各個支點剛度不均勻,設備啟動后振幅超過4.5mm/s 的限值,而且柔性連接安裝得不合適,不燃軟接長度不到150mm 或者里面沒有內襯鋼絲骨架,風機振動就會傳到風管、吊架螺栓就會松動脫落。
2.3 風管保溫質量通病研究
系統能效與防結露性能直接受保溫層質量影響,可實際工程里仍存在一些共性的質量隱患,橡塑海綿選型不合適是首要問題,有些項目用開孔材料代替閉孔結構,致使導熱系數超標且凝露會往保溫層表面滲透,粘接工藝粗糙也是問題,涂膠厚度不到0.3mm 或者不等膠體半干就壓實,使得保溫層剝離強度在40kPa 以下,運行后接縫會開裂,節點處理敷衍[3]。同時還存在法蘭保溫層不單獨裁剪,直接用平面保溫板一裹,棱角處空鼓率超30%,并且縱向接縫錯開未達100mm,形成連續熱橋,紅外檢測能看到漏冷點溫差有5℃,進而導致系統冷量浪費、風管被結露腐蝕、室內濕度失控、潔凈室環境控制能力被嚴重削弱。
3 潔凈室通風系統質量控制措施
3.1 潔凈空調風管系統質量提升策略
潔凈空調風管系統質量直接影響空氣流通路徑的潔凈度與壓差穩定性,由于施工工藝不規范、防塵措施不到位會使?jié)崈艨照{風管系統潔凈度失控、漏風率升高。為此,通過案例實證路徑提出以下三項控制對策:其一,施工環境管理時,建議把施工現場分成凈化加工區與非凈化區,這兩個區域分別用PVC 防塵地膠覆蓋且規定濕式清掃作業每日不得少于兩次,使顆粒物被控制在最小化水平;其二,關鍵工藝控制上,以連續密封膠填縫取代傳統點狀涂膠方法并借助配備標準刮刀形成一致的內凹密封面,經48 小時淋水實驗驗證,漏風率明顯下降且密封完整性提高超25%;其三,部品安裝環節,要求在高效過濾器安裝之前對風管進行粒子濃度檢測并在接口位置加裝閉孔泡棉緩沖條,以此提升過濾器周邊的氣密性。系統的分段調試和壓差穩定性測試表明本控制路徑下的潔凈風管系統支管壓差波動被控制在±10%以內且漏風點減少了40%以上,驗證了優化措施對系統運行穩定性有著正向影響。
3.2 通風設備安裝質量保障方案
潔凈室氣流組織的動力核心是通風設備,其安裝質量直接影響設備運行安全性、系統噪聲水平以及維護周期,設備基礎施工精度不夠、減震結構匹配性差、安裝對中存在偏差是通風設備早期失效與運行不穩定的主要原因。設備基礎施工時要用激光水準儀高精度定位且混凝土養護周期嚴格按不少于28 天的工藝標準執行,這樣設備基礎的剛度與穩定性才有保障;減震器安裝前要進行荷載模擬計算,且同一設備四角壓縮量偏差要確保不超0.5mm,這樣振動能量不均分布的情況才不會出現;聯軸節安裝要用百分表對中法,使徑向誤差保持在≤0.05mm、角向偏差≤0.2‰,并且防護罩與轉動件之間統一留12mm 安全間隙就能防止機械干涉了。試運轉階段采用三檢三測制度,設備軸承溫度、振動速度與電機運行電流每30 分鐘記錄一次,結果顯示優化安裝后的設備振動幅度長期穩定在3.2mm/s 以下,顯著低于行業限值的4.5mm/s,且運行噪聲下降了大概18%。
3.3 風管保溫質量優化路徑
風管保溫系統是熱損控制的核心構件也是防止結露、維持空氣參數穩定的關鍵環節,若風管保溫施工質量與材料選型不合理,會使系統熱損率與結露風險變高,影響潔凈室運行的能效水平和濕度控制效果。保溫層材料選B1 級閉孔橡塑海綿不用傳統開孔結構以使材料導熱系數降下來,下料時數控設備統一裁剪將尺寸誤差控制在±2mm 以內以免現場拼接不嚴密,粘接工藝上雙面上膠且膠層厚度控制在0.5–0.8mm 并滾壓三遍以增強接縫密封性,節點處理時法蘭部位45°斜角預制切口、縫隙填滿橡塑膠泥后用鋁箔膠帶外包且縱向接縫錯位鋪設150mm 從而有效抑制熱橋效應,異型構件像轉角、吊架穿越部位增設加強帶并用碎料回填就能消除空鼓現象。
紅外熱成像和濕度測試系統比對后發現,優化組系統熱損降低了15.2%且風管表面溫差在1.2℃以下,檢測周期里室內濕度波動被控制在±3.5%范圍之內,說明構建高性能風管保溫系統,材料適配性和工藝一致性是關鍵要素。
4 結論
本研究通過對潔凈室通風系統案例的深入分析,總結出潔凈室通風系統在風管制作、防塵管理、設備安裝和保溫等方面有諸多技術難點與質量隱患,針對性提出材料選擇、工藝流程控制、成品保護與調試驗收等全流程質量控制措施。研究結果顯示,標準化、精細化管理和科學的質量驗收制度能有效保障潔凈室通風系統的密封性、穩定性和潔凈度,滿足高標準生產環境需求。
